Ředitelství silnic a dálnic otevřelo přivaděč z D3 na Český Krumlov - Jižní Čechy Teď!
před 1 hodinou

Ředitelství silnic a dálnic otevřelo přivaděč z D3 na Český Krumlov

ČESKOKRUMLOVSKO – Ředitelství silnic a dálnic (ŘSD) otevřelo přivaděč z dálnice D3 na Český Krumlov. Je to částečně novostavba silnice I/39 a zčásti přeložka silnice II/155. Práce za necelých 400 milionů Kč bez DPH trvaly dva roky. Stavba dlouhá 3,2 kilometru bude sloužit i jako obchvat obcí Dolní Třebonín a Prostřední Svince. Řidičům se zároveň zkrátí cesta od Prahy do Českého Krumlova a na Lipno.


„Nový přivaděč zajistí přímé napojení Českého Krumlova na dálnici D3 a cestu z Prahy zkrátí o několik kilometrů. Především však odvede část tranzitní dopravy z přetížených silnic I/39 od Kamenného Újezdu a II/155 mezi Českým Krumlovem a Římovem. Řidičům nabídne rychlejší, pohodlnější a bezpečnější cestování, zatímco obyvatelům dotčených obcí přinese méně projíždějících aut, hluku i emisí,“ říká ministr dopravy Ivan Bednárik.

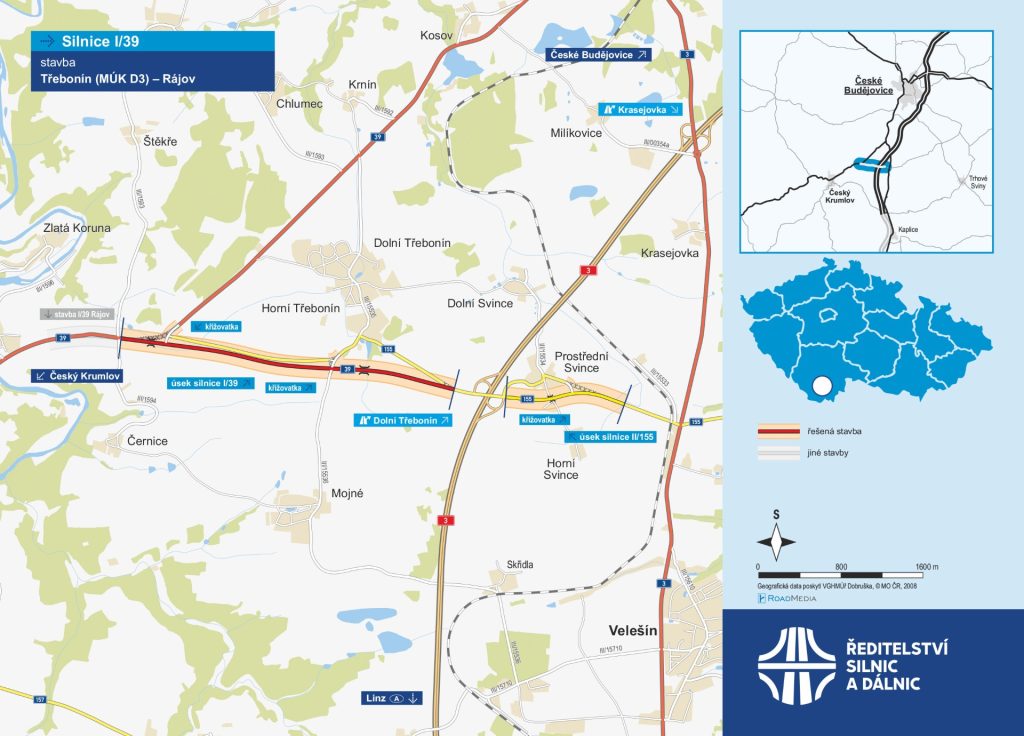

Stavba se dá rozdělit na dvě části: západně od D3 vznikl krumlovský přivaděč z dálnice, východně od D3 pak přeložka silnice II/155. Nově vybudovaná silnice II/155 bude sloužit i jako dálniční přivaděč z Velešínska na mimoúrovňovou křižovatku Dolní Třebonín. Stavba je také obchvatem Dolního Třebonína a Prostředních Svinců, uleví tak obyvatelům od tranzitní dopravy. Zvýší se bezpečnost provozu, klesne hluková zátěž. Kolem Dolního Třebonína je silnice dvoupruhová, v trase vyrostly i dvě úrovňové křižovatky. Součástí stavby jsou tři mosty. Území pod dvěma z nich slouží jako biokoridor pro nejrůznější živočichy od obojživelníků až po spárkatou zvěř.

„Jenom na násypy se použilo 154 000 metrů krychlových zeminy. V místě zářezů se objevila hornina, která nebyla vhodná pro založení násypů a silničního tělesa, musela se dílem upravovat, dílem odstranit a nahradit. A svahy v zářezu se musely místy zasíťovat: pod sítěmi je geotextilie, která zadržuje zvětralou horninu. Vybudovali jsme také 159 metrů dlouhou protihlukovou stěnu. Je prosklená a průhledná, protože je za ní památkově chráněný statek, který má základy ze 14. století. Změnila se i křižovatka silnic I/39 a II/155, která je na konci úseku. Ta původní byla nepřehledná, při cestě od Českých Budějovic schovaná za horizontem. Nahradili jsme ji přehlednou křižovatkou typu T,“ řekl generální ředitel ŘSD Radek Mátl.

Jde o jednu ze staveb přímo spjatou s dálnicí D3. V provozu je teď skoro 100 kilometrů dálnice D3, která propojí Prahu s Českými Budějovicemi a s rakouskými hranicemi. Celá D3 bude dlouhá téměř 170 kilometrů. V červenci ŘSD zprovoznilo úsek od Nažidel k hranici s Rakouskem, v listopadu zprovozní téměř šest kilometrů mezi Kaplicí – nádraží a mimoúrovňová křižovatka Kaplice. Příští rok se otevře poslední část jihočeské D3, přes šest kilometrů od Kaplice k Nažidlům. ŘSD zároveň intenzivně připravuje středočeskou D3, která bude měřit 59 kilometrů, do konce letošního roku by mělo být vykoupených kolem 80 procent pozemků.

Adam Koloušek
